高雄市闢設鐵路地下化綠園道所需苗木未預為培育,審計機關促請改善

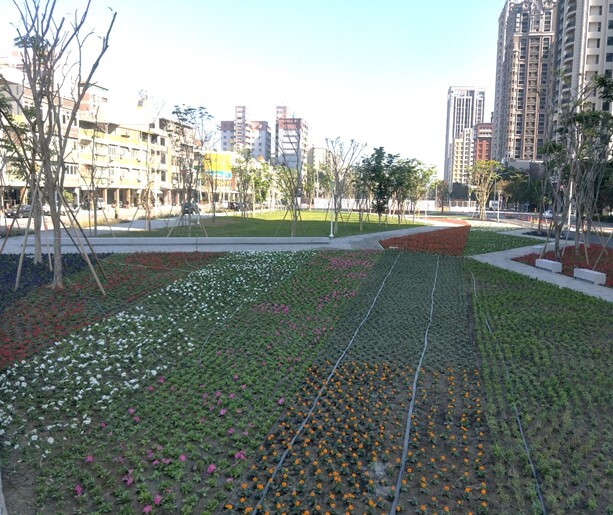

高雄市園道範圍喬木種植情形
高雄市園道範圍喬木種植情形
高雄市政府規劃闢設市區鐵路地下化園道,經審計部高雄市審計處查核發現,該府未預為培育所需大量苗木,恐生無樹可用情形,經函請檢討改善,已由苗圃培育或移植取得所需苗木,減省外購費用,及達成綠色景觀園道特色與降低都市熱島效應。
審計處指出,高雄市鐵路地下化範圍北起左營區新左營車站,南達鳳山區大智陸橋以西,軌道地下化後所騰空之廊帶,由高雄市政府依都市計畫闢設為綠色景觀園道,總長度約15.37公里,面積約71.3公頃,規劃種植喬木逾6,300株。
然而,審計處於108年3月查核發現,高雄市政府配合鐵路地下化通車時程,於107年8月啟動園道示範段工程,雖於該府樹木銀行及苗圃擇選擬種植之喬木,卻因無符合規格樹種與樹型而需外購;又後續工程亦規劃種植大量喬木,惟所需苗木未預為培育,屆時恐生無樹可用情形,審計處遂於108年4月函請該府工務局研謀改善。
審計處表示,經追蹤改善情形,高雄市政府自108年12月後陸續發包各路段園道工程,所需新植喬木部分由該府苗圃培育,或由仁武產業園區移植、就地保留與民眾捐贈等提供,數量達2千餘株,減省外購費用1,116萬餘元,完成部分之園道範圍並於110年2月農曆春節期間開放,達成綠色景觀園道特色與降低都市熱島效應。
發布單位: 高雄市審計處
被審核機關: 高雄市政府工務局
施政主題細項: 休閒觀光、公共工程
