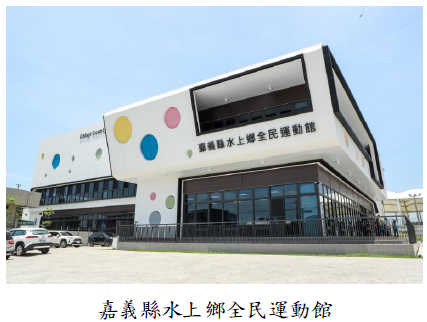

嘉義縣水上鄉全民運動館建造執照及營運招商進度未如預期,審計機關促請改善,已開館啟用,帶動健康風氣
嘉義縣政府(下稱縣政府)為縮短城鄉運動環境差距,培養民眾運動文化涵養,規劃興建嘉義縣水上鄉全民運動館(下稱全民運動館),經審計部臺灣省嘉義縣審計室查核發現,未及早取得建造執照並延遲營運招商作業,經函請研謀改善,已開館啟用,提供民眾休閒運動場所。
審計室指出,縣政府規劃於水上鄉新建1棟2層運動館,配置健身房、瑜珈教室、飛輪教室及羽球場等多元設施,全民運動館新建工程於111年12月29日決標,決標金額1億6,936萬餘元,履約期限500日曆天,112年5月19日開工,預計113年9月29日完工。
然而,審計室於113年3月查核發現,全民運動館自決標後,縣政府未督促廠商於工程決標前取得建造執照及五大管線審核合格文件,致工進推展未臻順利,延遲開工4個月餘;又未能及早確定招商前置作業經費來源,計畫自110年4月1日核定至完成委託專業服務採購,歷時2年6個月餘,影響廠商無縫接軌營運,並延宕全民運動館開放使用期程,審計室遂於113年4月函請檢討改善。
審計室表示,經追蹤改善情形,縣政府已於114年5月15日委外經營,並於同年11月5日開館啟用,截至同年12月底止,使用人次達計1萬367人次,有效提供民眾休閒運動及學習活動場所,並帶動健康風氣。
審計室指出,縣政府規劃於水上鄉新建1棟2層運動館,配置健身房、瑜珈教室、飛輪教室及羽球場等多元設施,全民運動館新建工程於111年12月29日決標,決標金額1億6,936萬餘元,履約期限500日曆天,112年5月19日開工,預計113年9月29日完工。
然而,審計室於113年3月查核發現,全民運動館自決標後,縣政府未督促廠商於工程決標前取得建造執照及五大管線審核合格文件,致工進推展未臻順利,延遲開工4個月餘;又未能及早確定招商前置作業經費來源,計畫自110年4月1日核定至完成委託專業服務採購,歷時2年6個月餘,影響廠商無縫接軌營運,並延宕全民運動館開放使用期程,審計室遂於113年4月函請檢討改善。
審計室表示,經追蹤改善情形,縣政府已於114年5月15日委外經營,並於同年11月5日開館啟用,截至同年12月底止,使用人次達計1萬367人次,有效提供民眾休閒運動及學習活動場所,並帶動健康風氣。
發布單位:
嘉義縣審計室(發布日期:2026-02-26)
被審核機關:
嘉義縣政府
施政主題細項:
公共工程、政府採購
