中油公司辦理台中廠新建維修廠房建築工程作業延宕,審計部促請改善

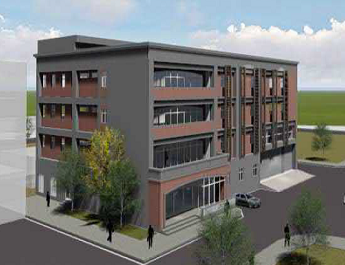

中油公司台中廠新建維修廠房示意圖
中油公司台中廠新建維修廠房示意圖
  中油公司辦理「台中廠新建維修廠房建築工程」,經審計部查核發現,因未妥慎確認環境影響評估(下稱環評)相關規定,並確實管控建築執照及五大管線辦理進度,致工程遲無法開工,衍生履約爭議及終止契約,且須大幅展延完工期程5年,影響提升維修空間及儲藏量能目標之達成。經函請經濟部督促檢討改善,已強化環評內部控制作業程序,並予失職人員適當處分。
  審計部指出,中油公司台中液化天然氣廠為因應天然氣事業部台中廠二期投資計畫工程進展及營運量提升,相關維修設備及物料儲存空間日漸不敷使用,爰辦理「台中廠新建維修廠房建築工程」,興建地上5層鋼筋混凝土構造物,總樓地板面積2,421平方公尺,預定108年底完成。
然而,審計部於110年12月查核發現,中油公司辦理本工程未妥慎確認環評作業相關規定,迨至申請建照時,再耗時補辦環境影響差異分析,延誤後續發包時程;且未有效管控建築執照及消防、電力等管線辦理進度,致工程遲遲無法開工等缺失,衍生履約爭議及與廠商終止契約,徒耗額外作業期程及虛擲193萬餘元規劃設計費用,並須大幅展延完工期程5年等。審計部遂於111年2月24日函請經濟部督促該公司檢討改善。
審計部表示,經追蹤改善情形,中油公司已強化環評內部控制作業程序,訂定環評作業標準流程圖、加強環評相關教育訓練及進用環保專業人員承辦相關業務;研擬須確認通過環評程序後才進行工程案之招標作業,訂定具體可行之決標及開工規定等改善措施,並於111年7月19日予相關失職人員適當處分。
發布單位: 第五廳
被審核機關: 台灣中油股份有限公司
施政主題細項: 能源
