南投縣政府辦理埔里鎮觀音瀑布步道環境改善工程進度未如預期,審計機關促請改善,已完工啓用
南投縣政府(下稱縣政府)辦理埔里鎮觀音瀑布步道環境改善工程,經審計部臺灣省南投縣審計室查核發現,工程開工前未確認工區範圍及整合施工界面,又未於規劃時確認設施需求內容,致開工後仍須停工及辦理變更設計,影響工程進度,經函請研謀改善,已完工啓用,提供民眾優質旅遊環境。
審計室指出,縣政府為改善埔里鎮觀音瀑布步道、設施及周邊環境,112年1月獲交通部觀光署核定補助辦理埔里鎮觀音瀑布步道環境改善工程,總經費2,400萬元,包含欄杆、入口環境美化、休憩座椅、導覽設施、觀景平台及邊坡植栽美化等設施工程改善,工程於112年10月決標,預定於113年8月完工驗收。
然而,審計室於113年11月查核發現,縣政府辦理埔里鎮觀音瀑布步道環境改善工程,開工前未妥為確認施工範圍,部分工區與其他工程施工區域重疊,未切實監督廠商協調履約界面,致開工後即停工逾1個月,復未能於規劃階段確認設施需求內容,截至113年11月底止,工程尚在辦理變更設計作業中,無法如期完工,審計室遂於113年12月函請研謀改善。

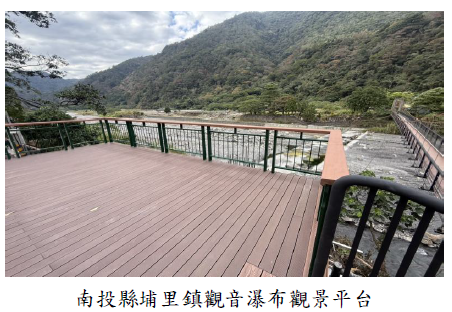

審計室表示,經追蹤改善情形,縣政府已積極攢趕工進,工程業於114年2月完工驗收,並將設施移交南投縣風景區管理所維運管理,同年7月啓用,提供民眾優質旅遊環境。
審計室指出,縣政府為改善埔里鎮觀音瀑布步道、設施及周邊環境,112年1月獲交通部觀光署核定補助辦理埔里鎮觀音瀑布步道環境改善工程,總經費2,400萬元,包含欄杆、入口環境美化、休憩座椅、導覽設施、觀景平台及邊坡植栽美化等設施工程改善,工程於112年10月決標,預定於113年8月完工驗收。
然而,審計室於113年11月查核發現,縣政府辦理埔里鎮觀音瀑布步道環境改善工程,開工前未妥為確認施工範圍,部分工區與其他工程施工區域重疊,未切實監督廠商協調履約界面,致開工後即停工逾1個月,復未能於規劃階段確認設施需求內容,截至113年11月底止,工程尚在辦理變更設計作業中,無法如期完工,審計室遂於113年12月函請研謀改善。
審計室表示,經追蹤改善情形,縣政府已積極攢趕工進,工程業於114年2月完工驗收,並將設施移交南投縣風景區管理所維運管理,同年7月啓用,提供民眾優質旅遊環境。
發布單位:
南投縣審計室(發布日期:2025-10-31)
被審核機關:
南投縣政府
施政主題細項:
休閒觀光、政府採購
