海軍水上特種作戰訓練場新建工程計畫執行進度落後,審計部促請改善
國防部海軍司令部暨所屬辦理水上特種作戰訓練場新建工程計畫,經審計部查核發現,因反覆調整計畫內容,歷時2年6個月始完成細部設計,復未依計畫進度編列工程預算,致工程無法決標及開工,經函請檢討改善,已強化人員教育訓練,妥為編列分年預算,另透過工程履約管理機制,提升計畫執行效能。

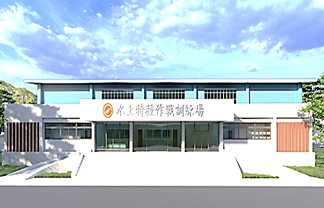

審計部指出,海軍陸戰隊(陸戰六六旅)因駐用營區內無水上特種作戰暨求(救)生訓練場地,無法實施武裝游泳、武裝泅渡及基地操舟等訓練科目,嚴重影響兩棲突擊作戰之訓練效能,爰於107年3月12日報經國防部核定辦理「水上特種作戰訓練場新建工程計畫」,建構全天候教練及溫水供應系統之水上特種訓練場,建設經費1億3,425萬餘元,計畫期程108至110年,完成後可提升部隊游泳與戰技基本能力,堅實兩棲突擊與特種作戰能力。
然而,審計部於111年4月查核發現,國防部海軍司令部暨所屬海軍陸戰隊未詳實檢討駐地單位使用需求,反覆調整計畫內容,歷時2年6個月始完成細部設計;復未依計畫進度妥適編列工程預算,造成工程招標後仍無法決標,計畫執行進度落後,須展延計畫期程至113年,且因設計及工程招標階段營建物價上漲,調增建設經費至1億9,983萬餘元,遂於111年7月22日函請國防部檢討改善。
審計部表示,經追蹤改善情形,海軍陸戰隊業強化人員執行建案計畫之教育訓練,並妥為編列分年預算;另該工程已於112年3月2日完成發包並決標,將透過工程履約管理機制管控進度,提升執行成效。
審計部指出,海軍陸戰隊(陸戰六六旅)因駐用營區內無水上特種作戰暨求(救)生訓練場地,無法實施武裝游泳、武裝泅渡及基地操舟等訓練科目,嚴重影響兩棲突擊作戰之訓練效能,爰於107年3月12日報經國防部核定辦理「水上特種作戰訓練場新建工程計畫」,建構全天候教練及溫水供應系統之水上特種訓練場,建設經費1億3,425萬餘元,計畫期程108至110年,完成後可提升部隊游泳與戰技基本能力,堅實兩棲突擊與特種作戰能力。
然而,審計部於111年4月查核發現,國防部海軍司令部暨所屬海軍陸戰隊未詳實檢討駐地單位使用需求,反覆調整計畫內容,歷時2年6個月始完成細部設計;復未依計畫進度妥適編列工程預算,造成工程招標後仍無法決標,計畫執行進度落後,須展延計畫期程至113年,且因設計及工程招標階段營建物價上漲,調增建設經費至1億9,983萬餘元,遂於111年7月22日函請國防部檢討改善。
審計部表示,經追蹤改善情形,海軍陸戰隊業強化人員執行建案計畫之教育訓練,並妥為編列分年預算;另該工程已於112年3月2日完成發包並決標,將透過工程履約管理機制管控進度,提升執行成效。
