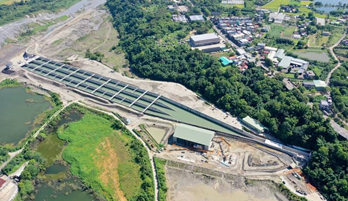

經濟部水利署辦理石門水庫阿姆坪防淤隧道工程進度落後,審計部促請改善
經濟部水利署(下稱水利署)為加強石門水庫防淤及排洪能力,興建阿姆坪防淤隧道以提升水庫庫容。經審計部查核發現,該工程因廠商施工人力不足及工程材料調度耽延、隧道開挖地質不確定性等影響,致工程進度落後,經函請檢討改善,已督請廠商妥善安排人力及機具,加速工進,該工程已於112年2月竣工,有效降低水庫遭受泥砂淤積所帶來之危害,並延續水庫壽命。
審計部指出,石門水庫為臺灣北部地區重要水庫之一,水利署為加強石門水庫防淤及排洪能力,於庫區中游阿姆坪興建防淤隧道,主隧道長3,702公尺,工程經費約36.58億元,於106年11月開工,預計110年底完工,完工後每年約可增加水庫64萬立方公尺的防淤能力,以及增加水庫每秒600立方公尺排洪量,並可降低傳統清淤運輸交通與空污衝擊,節省大量運輸成本。
然而,審計部於111年4月查核發現,該工程原定於110年12月31日前完工,惟因廠商施工人力不足與工程材料調度耽延、隧道開挖地質不確定性、有害氣體滲出,及受新型冠狀病毒肺炎 (COVID-19) 疫情等影響,展延完工期程至111年底,較原訂目標落後1年,審計部遂於111年6月9日函請水利署研謀改善措施。
審計部表示,經追蹤改善情形,水利署(北區水資源局)已督請廠商妥善安排人力、機具及調整施作工序趲趕工進,其中隧道工程經持續趕工,並於111年9月配合軒嵐諾颱風來襲適時進行沖淤操作,業於112年2月13日竣工,未來除有助於水庫穩定供水,更可降低水庫泥砂淤積帶來之危害,並延續水庫壽命。
審計部指出,石門水庫為臺灣北部地區重要水庫之一,水利署為加強石門水庫防淤及排洪能力,於庫區中游阿姆坪興建防淤隧道,主隧道長3,702公尺,工程經費約36.58億元,於106年11月開工,預計110年底完工,完工後每年約可增加水庫64萬立方公尺的防淤能力,以及增加水庫每秒600立方公尺排洪量,並可降低傳統清淤運輸交通與空污衝擊,節省大量運輸成本。
然而,審計部於111年4月查核發現,該工程原定於110年12月31日前完工,惟因廠商施工人力不足與工程材料調度耽延、隧道開挖地質不確定性、有害氣體滲出,及受新型冠狀病毒肺炎 (COVID-19) 疫情等影響,展延完工期程至111年底,較原訂目標落後1年,審計部遂於111年6月9日函請水利署研謀改善措施。
審計部表示,經追蹤改善情形,水利署(北區水資源局)已督請廠商妥善安排人力、機具及調整施作工序趲趕工進,其中隧道工程經持續趕工,並於111年9月配合軒嵐諾颱風來襲適時進行沖淤操作,業於112年2月13日竣工,未來除有助於水庫穩定供水,更可降低水庫泥砂淤積帶來之危害,並延續水庫壽命。
