彰化縣永靖鄉園藝景觀產業園區未如期完工與招商,審計機關促請改善

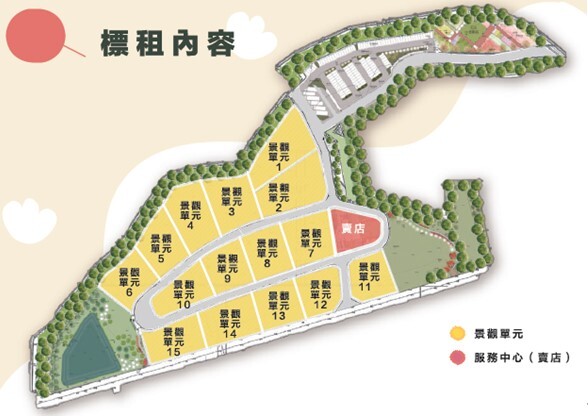

彰化縣永靖鄉園藝景觀產業園區配置圖
彰化縣永靖鄉園藝景觀產業園區配置圖
彰化縣政府(下稱縣府)辦理彰化縣永靖鄉園藝景觀產業園區計畫,經審計部臺灣省彰化縣審計室查核發現,園區工程延遲完工,復未及早與彰化縣永靖鄉公所(下稱永靖鄉公所)協商啟動招商作業,影響後續營運時程,經函請研謀改善,已完成驗收,移交永靖鄉公所接管並辦理招商,打造地方產業新亮點。
審計室指出,縣府為善用永靖地區優秀苗木栽培技術和景觀設計水準,於107年間擬定「彰化縣永靖鄉園藝景觀產業園區計畫」,規劃利用已遷葬之獨鰲公墓約7.65公頃土地,設置園藝景觀產業中心,包括15個園藝景觀單元、服務中心、滯洪池、停車場、道路、綠地及緩衝綠帶等空間,開發經費8,900萬元,計畫期程自107年4月至108年4月,完工後移交永靖鄉公所辦理招商及營運,以促進地方經濟發展。
然而,審計室於109年4月查核發現,該園區工程原預定於108年1月完工,108年4月完成招商進駐,惟因未考量業者用電需求等辦理變更設計,工程遲至109年3月始完工,復因縣府未及早與永靖鄉公所協商辦理招商彰化縣永靖鄉園藝景觀產業園區未如期完工與招商,審計機關促請改善
彰化縣政府(下稱縣府)辦理彰化縣永靖鄉園藝景觀產業園區計畫,經審計部臺灣省彰化縣審計室查核發現,園區工程延遲完工,復未及早與彰化縣永靖鄉公所(下稱永靖鄉公所)協商啟動招商作業,影響後續營運時程,經函請研謀改善,已完成驗收,移交永靖鄉公所接管並辦理招商,打造地方產業新亮點。
審計室指出,縣府為善用永靖地區優秀苗木栽培技術和景觀設計水準,於107年間擬定「彰化縣永靖鄉園藝景觀產業園區計畫」,規劃利用已遷葬之獨鰲公墓約7.65公頃土地,設置園藝景觀產業中心,包括15個園藝景觀單元、服務中心、滯洪池、停車場、道路、綠地及緩衝綠帶等空間,開發經費8,900萬元,計畫期程自107年4月至108年4月,完工後移交永靖鄉公所辦理招商及營運,以促進地方經濟發展。
然而,審計室於109年4月查核發現,該園區工程原預定於108年1月完工,108年4月完成招商進駐,惟因未考量業者用電需求等辦理變更設計,工程遲至109年3月始完工,復因縣府未及早與永靖鄉公所協商辦理招商及營運等分工事宜,遲未啟動招商作業,影響後續營運時程,審計室遂於109年6月函請研謀改善。
審計室表示,經追蹤改善情形,縣府已於109年10月完成園區工程驗收,移交永靖鄉公所接管,並自110年8月起辦理招商,截至111年5月底止,已出租13個園藝景觀單元及服務中心,租期8年,預估可收取租金428萬餘元,打造地方產業新亮點。
及營運等分工事宜,遲未啟動招商作業,影響後續營運時程,審計室遂於109年6月函請研謀改善。
審計室表示,經追蹤改善情形,縣府已於109年10月完成園區工程驗收,移交永靖鄉公所接管,並自110年8月起辦理招商,截至111年5月底止,已出租13個園藝景觀單元及服務中心,租期8年,預估可收取租金428萬餘元,打造地方產業新亮點。
發布單位: 彰化縣審計室
被審核機關: 彰化縣政府
施政主題細項: 營建、產業管理、公共工程、政府採購
