嘉義縣義布橋改建工程施工進度落後,審計機關促請改善

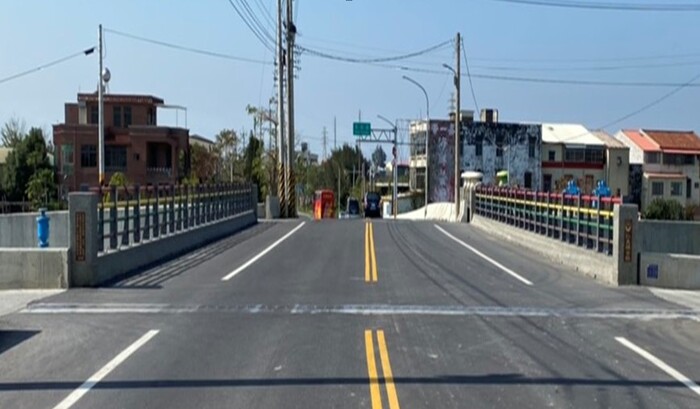

嘉義縣義布橋(更名為仁義鎮安橋)
嘉義縣義布橋(更名為仁義鎮安橋)
嘉義縣政府建設處(下稱建設處)辦理義布橋改建工程,經審計部臺灣省嘉義縣審計室查核發現,建設處將橋梁與引道工程分別設計及施工,衍生變更設計及施工界面無法配合,致展延工期及停工天數達453日曆天,造成施工進度落後,經函請檢討改善,已完工通車,有助提升排水通洪斷面及行車安全。
審計室指出,建設處鑑於原有義布橋梁底過低,跨距不足,影響溪墘排水通洪斷面,為降低區域淹水風險,經於107年1月2日獲經濟部水利署核定經費3,000萬元辦理「溪墘排水義布橋改善應急工程」,以期完成後可提升排水通洪斷面,增進民眾通行之安全性。
然而,審計室於109年1月查核發現,該府囿於改建經費不足,經向嘉義市嘉邑行善團(下稱嘉邑行善團)籌措經費2,000萬元,計畫經費增加為5,000萬元,並由嘉邑行善團辦理橋梁工程,建設處辦理引道及鋼便橋工程;又建設處將橋梁工程與引道及鋼便橋工程分別委由不同顧問公司設計,衍生鋼便橋結構設計無法負荷橋梁吊裝承載,需辦理變更設計,展延工期191日曆天,且因該府未能有效管控橋梁工程施工進度,造成施工界面無法配合而停工262日曆天,前述天數合計453日曆天,肇致逾預定完工日(107年10月底)多時仍未完工,審計室遂於109年3月函請嘉義縣政府研謀改善。
審計室表示,經該室追蹤改善情形,該府建設處與嘉邑行善團雙方自109年3月起建立工程進度協調機制,有效解決橋梁及引道施工界面疑義,橋梁工程於109年5月完工,引道工程於同年9月完工,經於同年10月16日驗收合格後已於同年12月30日開放通車,有助提升排水通洪斷面及行車安全。
發布單位: 嘉義縣審計處
被審核機關: 嘉義縣政府
施政主題細項: 交通運輸、水利
