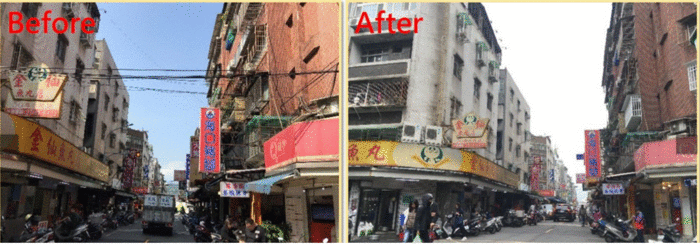

臺北市特定纜線單位天空纜線清整完成率偏低,審計機關促請改善
臺北市政府工務局新建工程處(下稱新工處)辦理天空纜線清整專案,經審計部臺北市審計處查核發現,部分轄管特定纜線單位清整完成率偏低,經函請檢討改善,新工處已持續輔導纜線單位加速清整改善,進而美化市容景觀。
審計處指出,新工處為清整15公尺以上計畫道路之橫越纜線,辦理纜線地下化作業,成立天空纜線清整專案,共計列管1,386筆橫越纜線,每月定期追蹤纜線單位辦理地下化進度。
然而,審計處於107年10月查核發現,截至107年10月底止,地下化纜線數量已完成880筆(63.49%),其中屬臺北市交通管制工程處應清整之644筆,實際地下化進度僅完成295筆(45.81%);屬台灣電力股份有限公司應清整之191筆,進度僅完成36筆(18.85%),清整完成率偏低。另查列管案件中,尚有146筆,或因纜線屬區域性幹纜供電系統,須作整體供電規劃,或因遇環境障礙等緣由,無法在短期內改善。審計處遂於108年1月函請新工處加速清整並就執行困難案件研謀改善。
審計處表示,經該處追蹤改善情形,截至109年9月止,新工處已輔導纜線單位完成1,362筆天空纜線地下化清整改善,進度為98.27%,預訂109年底全部完成。另於108年3月啟動第二階段天空纜線清整計畫,列管前階段未列入清整計畫之3,464筆天空纜線,截至109年9月底,已完成改善53.09%(1,839筆),預定於111年完成第二階段清整計畫,以美化市容景觀。
審計處指出,新工處為清整15公尺以上計畫道路之橫越纜線,辦理纜線地下化作業,成立天空纜線清整專案,共計列管1,386筆橫越纜線,每月定期追蹤纜線單位辦理地下化進度。
然而,審計處於107年10月查核發現,截至107年10月底止,地下化纜線數量已完成880筆(63.49%),其中屬臺北市交通管制工程處應清整之644筆,實際地下化進度僅完成295筆(45.81%);屬台灣電力股份有限公司應清整之191筆,進度僅完成36筆(18.85%),清整完成率偏低。另查列管案件中,尚有146筆,或因纜線屬區域性幹纜供電系統,須作整體供電規劃,或因遇環境障礙等緣由,無法在短期內改善。審計處遂於108年1月函請新工處加速清整並就執行困難案件研謀改善。
審計處表示,經該處追蹤改善情形,截至109年9月止,新工處已輔導纜線單位完成1,362筆天空纜線地下化清整改善,進度為98.27%,預訂109年底全部完成。另於108年3月啟動第二階段天空纜線清整計畫,列管前階段未列入清整計畫之3,464筆天空纜線,截至109年9月底,已完成改善53.09%(1,839筆),預定於111年完成第二階段清整計畫,以美化市容景觀。
發布單位:
臺北市審計處
被審核機關:
臺北市政府工務局新建工程處
施政主題細項:
環境保護
