新竹市政府雨水下水道抽水站之儲油槽設置施作,經審計機關促請檢討改善,已重設儲油槽,並配合抽水站完工啟用,維護民眾生命財產安全

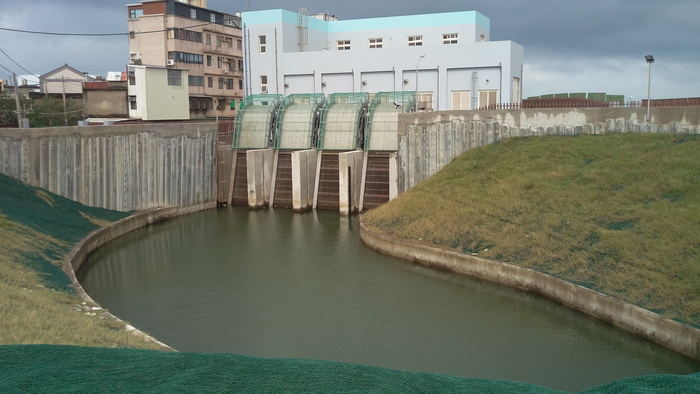

新竹市南寮地區雨水下水道抽水站進水口
審計部臺灣省新竹市審計室(下稱新竹市審計室)查核發現,新竹市政府為解決南寮地區居民淹水之苦,於當地興建雨水下水道抽水站,惟儲油槽設置欠當,且未送消防機關審查,又主體結構施作進度落後,耽延預定啟用期程,經促請檢討改善,已重設儲油槽,配合抽水站完工啟用,維護民眾生命財產安全。
新竹市南寮地區臨海且地勢低窪,現有排水系統出口處易受漂砂淤積而阻塞,難以重力方式排水,每逢颱風、豪大雨或漲潮期間,常造成當地淹水,新竹市政府為解決居民飽受水患之苦,於民國(下同)104年11月興建南寮地區雨水下水道抽水站,投入經費1億770萬餘元。新竹市審計室於106年4月查核發現,提供抽水機組引擎及發電機用油之儲油槽已施作完成,惟該儲油槽與外層保護壁體間之距離過小,不符公共危險物品及可燃性高壓氣體設置標準暨安全管理辦法規定,且施作前未送經新竹市消防局審查,衍生完工啟用後之安全防護風險;又承商出工人力及機具不足,該府亦未積極有效督促趕工,整體計畫進度落後逾7個月,致抽水機組設備遲無法進場安裝,耽延預定啟用期程。經於106年6月函請新竹市政府檢討改善。
嗣經新竹市審計室追蹤改善情形,新竹市政府已重新檢討設計書圖送請新竹市消防局審查,於106年10月重行建置儲油槽之外層保護壁體,且經該局於106年11月審查通過該儲油槽設置,維護抽水站場區安全,並於106年11月依約扣罰上開設計錯誤之設計費用24萬餘元;該府亦督促廠商增派人力及機具趕工,已於107年8月完工驗收,抽水站委外操作及維護廠商於107年10月進駐,為颱風及汛期之豪大雨水患預為準備,維護民眾生命財產安全。
發布單位: 新竹市審計室第三課
被審核機關: 新竹市政府
施政主題細項: 水利、公共工程、政府採購
