臺北市環南市場改建計畫進度延宕,且該基地違法作為臨時收費停車場,經審計機關促請檢討改善,已完成市場改建之設計並發包施工,且停止營運該停車場
審計部臺北市審計處(下稱臺北市審計處)查核發現,臺北市市場處(下稱市場處)辦理環南市場改建計畫,因規劃作業考量欠周等因素,推動10餘年仍未辦妥規劃設計;另改建基地未辦理營運登記,即違法作為臨時收費停車場,經促請檢討改善。業加速辦理市場改建作業,現已完成工程發包並施工中,且違法營運之停車場亦已停止營運。

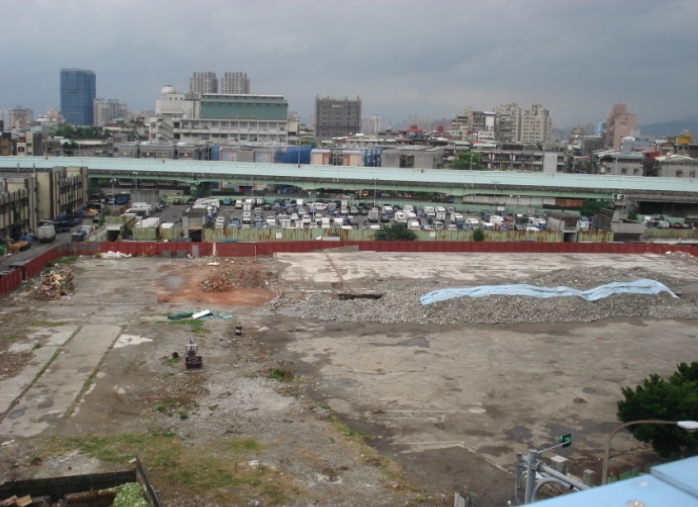

環南市場為臺北市最大零售批發市場,自民國(下同)64年9月完工營運已逾40年,市場處考量該市場設備老舊、環境髒亂、建物結構安全不足等因素,於88年辦理環南市場改建計畫,總經費為86億餘元。臺北市審計處於103年10月查核發現,市場處迄該計畫附屬工程完工後,始以計畫所需經費龐鉅,將成為市府財政負擔為由,暫緩執行計畫;嗣於計畫調整重啟後,未積極督促設計單位履行契約責任,致歷時10餘年仍未完成工程設計作業,進度嚴重延宕;另該處未先辦理營運登記,即將改建工程之基地作為臨時收費停車場,違法委外營運,經於104年11月通知檢討改善。
嗣經臺北市審計處追蹤改善情形,市場處已於105年3月研訂市場改建營運配套執行方案,專案列管並定期檢討市場改建計畫執行進度,加速進行設計作業,嗣於105年8月辦理工程招標並決標,同年11月開工;另於同年7月將違法委外營運之臨時收費停車場停止營運,並將基地收回。
環南市場為臺北市最大零售批發市場,自民國(下同)64年9月完工營運已逾40年,市場處考量該市場設備老舊、環境髒亂、建物結構安全不足等因素,於88年辦理環南市場改建計畫,總經費為86億餘元。臺北市審計處於103年10月查核發現,市場處迄該計畫附屬工程完工後,始以計畫所需經費龐鉅,將成為市府財政負擔為由,暫緩執行計畫;嗣於計畫調整重啟後,未積極督促設計單位履行契約責任,致歷時10餘年仍未完成工程設計作業,進度嚴重延宕;另該處未先辦理營運登記,即將改建工程之基地作為臨時收費停車場,違法委外營運,經於104年11月通知檢討改善。
嗣經臺北市審計處追蹤改善情形,市場處已於105年3月研訂市場改建營運配套執行方案,專案列管並定期檢討市場改建計畫執行進度,加速進行設計作業,嗣於105年8月辦理工程招標並決標,同年11月開工;另於同年7月將違法委外營運之臨時收費停車場停止營運,並將基地收回。
