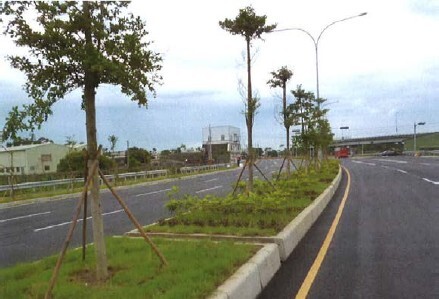

臺中市中科后里園區西向聯外道路工程完工啟用
審計部臺中市審計處(以下簡稱臺中市審計處)查核發現,臺中市政府建設局(以下簡稱建設局)辦理中科后里園區西向聯外道路開闢工程,施工實際進度嚴重落後,經審計機關促請檢討改善,業已完工通車,有效紓解往來中科后里園區車潮,提升園區貨物運輸效率及競爭力。
建設局為改善中科后里園區銜接至中山高后里交流道交通運輸,提報辦理中部科學園區后里園區西向聯外道路工程計畫,經交通部納入生活圈道路系統,於民國(下同)98年7月16日核定補助工程經費4億3,690萬元,市府自籌款9,872萬餘元,該工程於99年12月21日決標,預計102年8月31日完工,截至102年1月工程預定進度為69.00%,實際進度僅18.27%。經臺中市審計處查核發現,建設局未於工程開工前解決用地問題,101年2月1日開工後,有3處土地地上物未完成拆遷,遲至102年2月7日始發包辦理拆除,影響工程施作逾1年;復因規劃設計欠周須變更設計調整道路高程因應,惟現場土方不足,需另籌措經費購運土石方,影響整體道路施工進度,經函請建設局檢討改善。
嗣經臺中市審計處追蹤建設局改善情形,進度落後部分已督促承商積極施工,除依契約扣罰逾期違約金125萬餘元外,已於103年10月24日驗收合格啓用,有效紓解往來中科后里園區車潮,提升園區貨物運輸效率及競爭力。
