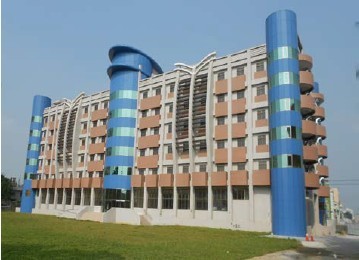

中油公司辦理人事訓練所教學及宿舍大樓工程進度嚴重落後,延宕啟用時程,經審計機關促請研謀改善,該公司已強化進度管控機制,相關工程已完工啟用,提升人員訓練使用效益
審計部查核發現中油公司於民國(下同)98年3月辦理人事訓練所教學及宿舍2棟大樓工程興建,土建工程屢因設計因素而停工,又未積極辦理土建以外相關配合工程發包作業,施工界面相互影響而延誤各標履約時程,逾原定竣工啟用期程2年半,仍有空調及裝修等工程尚未完工。經函請檢討改善,該公司已研謀強化進度管控機制,積極趕辦未完工程,業於103年4月25日全部竣工啟用,提升人員訓練使用效益。
中油公司為提升所屬員工培訓績效,增強企業競爭力,於98年3月起分年編列6億5,867萬餘元,辦理教學及宿舍大樓土建、空調、消防、裝修及景觀等工程,共計21件標案,原訂於100年4月15日全部竣工。經審計部派員調查發現,該公司辦理教學及宿舍大樓土建工程委託設計過程,未妥適訂定契約罰則,並嚴密控管設計建築師履約情形及落實設計圖說審查,致履約品質欠佳,嚴重延宕設計期程,且土建工程發包後屢因設計因素而停工;又未建立各標工程發包時程控管機制與積極辦理空調、消防、裝修及景觀等工程發包作業,致無法配合土建工程施作,相互影響施工,已逾原定竣工期限2年半,仍無法完工啟用,嚴重影響應有效益之發揮,經依審計法第69條規定通知經濟部督促研謀改善。
案經審計部追蹤改善結果,該公司業已針對工程設計時程管控及審查不周等缺失,修訂委託技術服務制式契約條款,以加強規範設計建築師責任,並針對後續未完成工作建立計畫進度管控機制,與加強管控尚未完成之空調及裝修等工作進度,經該公司積極趕辦結果,該2棟大樓土建及相關工程業於103年4月25日全部竣工啟用,提升人員訓練使用效益。
中油公司為提升所屬員工培訓績效,增強企業競爭力,於98年3月起分年編列6億5,867萬餘元,辦理教學及宿舍大樓土建、空調、消防、裝修及景觀等工程,共計21件標案,原訂於100年4月15日全部竣工。經審計部派員調查發現,該公司辦理教學及宿舍大樓土建工程委託設計過程,未妥適訂定契約罰則,並嚴密控管設計建築師履約情形及落實設計圖說審查,致履約品質欠佳,嚴重延宕設計期程,且土建工程發包後屢因設計因素而停工;又未建立各標工程發包時程控管機制與積極辦理空調、消防、裝修及景觀等工程發包作業,致無法配合土建工程施作,相互影響施工,已逾原定竣工期限2年半,仍無法完工啟用,嚴重影響應有效益之發揮,經依審計法第69條規定通知經濟部督促研謀改善。
案經審計部追蹤改善結果,該公司業已針對工程設計時程管控及審查不周等缺失,修訂委託技術服務制式契約條款,以加強規範設計建築師責任,並針對後續未完成工作建立計畫進度管控機制,與加強管控尚未完成之空調及裝修等工作進度,經該公司積極趕辦結果,該2棟大樓土建及相關工程業於103年4月25日全部竣工啟用,提升人員訓練使用效益。
發布單位:
第五廳
被審核機關:
公共工程
施政主題細項:
台灣中油股份有限公司
