交通部臺灣鐵路管理局辦理「環島鐵路整體系統安全提昇計畫」,進度落後,經審計部促請研謀改善,業已擬具改善措施

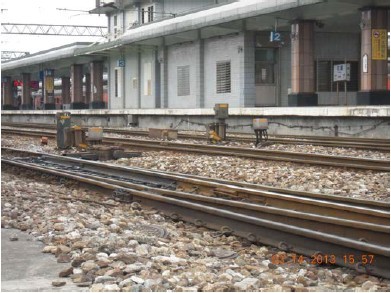

環島鐵路整體系統安全提昇計畫
審計部交通建設審計處查核發現,交通部臺灣鐵路管理局(下稱臺鐵局)辦理「環島鐵路整體系統安全提昇計畫」,迄計畫期程屆期,仍有車站整體更新工程、橋梁更新工程、潛在高風險脆弱路段強化工程、通訊及號誌系統可靠度提昇及電力系統更新等5項分項計畫未完成工作內容,無法達成減少危險橋梁、強化軌道結構、改良通信與號誌設備及消除5處平交道等4項預期效益。經函請檢討改善後,該局已針對前置作業、履約管理及採購程序等階段,擬具相關改善措施。
臺鐵局為建構安全與防災環境及提升旅客乘車品質,辦理本項計畫,總經費149億4,900萬元,執行期程為民國(下同)98至101年度。經審計部交通建設審計處查核發現,該局未縝密分析評估各項計畫之可行性及前置規劃設計欠周,致部分工程需更改原規劃施作方式,大幅增加經費;未依規定提報公共工程計畫經費審議,即辦理各項工程發包及施工,復未依原核定計畫內容執行,逕行增減部分工程項目;部分工程停辦或施工進度延宕,執行效率偏低,且進度控管作業流於形式等未盡職責及效能過低情事,經依審計法第69條規定,於102年9月25日函請交通部妥適處理,並報告監察院。
嗣經審計部交通建設審計處追蹤臺鐵局改善結果,該局除議處相關失職人員外,並強化前置與履約各階段管理,及追究廠商規劃設計責任,截至103年6月底止,已扣減規劃設計費為88萬餘元,另設計錯誤求償之金額為1,657萬餘元(仲裁中);落實年度施政計畫執行,提升管理績效及施政品質,後續將於計畫中訂定計畫經費及期程查核點及檢討點等;及首次於早餐會報中追蹤檢討業務辦理情形等改善措施,且改善後截至103年6月底止,執行進度已達99.86%。
發布單位: 交通建設審計處
被審核機關: 交通運輸
施政主題細項: 交通部臺灣鐵路管理局
