經濟部水利署辦理寶二水庫溢流堰加高工程計畫執行延宕,審計部促請改善,已完工並通過滿水位蓄水安全評估
經濟部水利署(下稱水利署)辦理寶山水庫第二水庫(下稱寶二水庫)溢流堰加高工程,經審計部查核發現,因未完成環境影響差異分析即進行設計作業,又發包策略失當工程多次流標,致工程進度落後,延宕計畫完成期程,經函請檢討改善,溢流堰加高工程已完工,並完成滿水位蓄水安全評估,可增加水庫蓄水容量,提高新竹地區供水穩定度及強化抗旱韌性。
審計部指出,水利署為提升新竹地區供水穩定性,由該署北區水資源分署(下稱北水分署)辦理寶二水庫溢流堰加高工程計畫,計畫經費1.2億元,計畫期程為109至110年,規劃加高溢流堰1.35公尺,使滿水位標高由150公尺提高至151.35公尺,蓄水容量從3,147萬噸,增為3,357萬噸,增加210萬噸蓄水量,每日可增供新竹地區1萬噸用水量。
然而,審計部於112年4月查核發現,北水分署未審慎衡酌增加庫容對水庫周遭環境影響,於設計作業階段經環保單位通知,始依法提報環境影響差異分析報告送審,耽延計畫期程5個月;又未考量溢流堰加高工程特殊性,妥適擬訂招標策略,自111年7月起至112年4月底止,因無廠商投標而歷經9次流標,延宕計畫完成期程,審計部遂於112年6月函請水利署檢討改善。

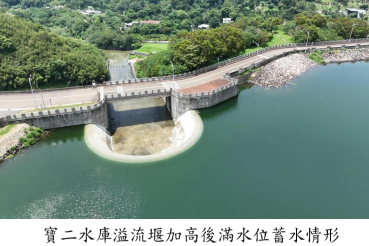

審計部表示,經追蹤改善情形,溢流堰加高工程經併入石門水庫至新竹聯通管道路埋設段工程,於112年7月5日決標,並於113年3月26日完工,且藉由凱米颱風帶來之豐沛雨量,經兩階段蓄升水位及於113年8月25日完成測試並通過安全評估,可增加210萬噸蓄水量,有效提高新竹地區供水穩定度。
審計部指出,水利署為提升新竹地區供水穩定性,由該署北區水資源分署(下稱北水分署)辦理寶二水庫溢流堰加高工程計畫,計畫經費1.2億元,計畫期程為109至110年,規劃加高溢流堰1.35公尺,使滿水位標高由150公尺提高至151.35公尺,蓄水容量從3,147萬噸,增為3,357萬噸,增加210萬噸蓄水量,每日可增供新竹地區1萬噸用水量。
然而,審計部於112年4月查核發現,北水分署未審慎衡酌增加庫容對水庫周遭環境影響,於設計作業階段經環保單位通知,始依法提報環境影響差異分析報告送審,耽延計畫期程5個月;又未考量溢流堰加高工程特殊性,妥適擬訂招標策略,自111年7月起至112年4月底止,因無廠商投標而歷經9次流標,延宕計畫完成期程,審計部遂於112年6月函請水利署檢討改善。
審計部表示,經追蹤改善情形,溢流堰加高工程經併入石門水庫至新竹聯通管道路埋設段工程,於112年7月5日決標,並於113年3月26日完工,且藉由凱米颱風帶來之豐沛雨量,經兩階段蓄升水位及於113年8月25日完成測試並通過安全評估,可增加210萬噸蓄水量,有效提高新竹地區供水穩定度。
發布單位:
審計部第四廳(發布日期:2024-09-26)
被審核機關:
經濟部水利署
施政主題細項:
水利
